Пошаговое строительство ленточного фундамента для частного дома

Пошаговое строительство ленточного фундамента для частного дома

Если бы у фундаментов был чемпионат по популярности, ленточный взял бы золото. Почему? Он надёжен, относительно прост в устройстве и подходит для большинства частных домов. По сути, это бетонная «лента», которая повторяет контур всех несущих стен вашего будущего дома, становясь его прочным основанием. Давайте разберем, как его строят, шаг за шагом, без лишней воды.

Строительство ленточного фундамента — это не хаотичное заливание бетона в яму. Это четкий алгоритм: от очистки и разметки участка до заливки и ухода за бетоном. Пропустишь или схалтуришь на одном этапе — получишь проблемы на всех последующих. Сначала готовим «поле боя»: убираем мусор, размечаем точное положение будущих стен. Потом в дело вступает опалубка — она создаст форму нашей ленты. И конечно, армирование — стальной скелет внутри бетона, который не даст ему треснуть. Звучит просто? В теории — да. На практике каждый шаг требует внимания.

Что такое ленточный фундамент и зачем он нужен?

Его задача Где применяют Главные плюсы
Равномерно передать вес дома на грунт, не дав стенам просесть или перекоситься. Дома с тяжелыми стенами (кирпич, блоки), здания с подвалом, участки с неидеальным грунтом.
  • Понятная и отработанная технология
  • Часто экономичнее плиты или свай
  • Отлично распределяет нагрузку
  • Высокая прочность и долговечность при правильном исполнении

Ленточный фундамент — это, по сути, железобетонный «пояс», закопанный в землю ровно под всеми несущими стенами. Он принимает на себя вес конструкции и, как добросовестный курьер, доставляет его на грунт, распределяя по большой площади. Это спасает дом от неравномерной осадки.

Его выбирают, когда нужна надежная опора под капитальные стены. Он спасает на слабых или неоднородных грунтах, где точечные опоры (столбы) могут повести себя непредсказуемо. А еще он открывает возможность сделать цокольный этаж или подвал — просто углубляете ленту на нужную высоту.

Ленточный фундамент — это золотая середина. Он проще и дешевле монолитной плиты, но основательнее и универсальнее столбчатого. При грамотном расчете и исполнении он становится бессменной опорой для дома на десятилетия. Интересно, а многие ли застройщики делают этот расчет, а не копируют размеры у соседа?

Подготовка участка: с чего начинается фундамент

Прежде чем залить первый куб бетона, участок нужно привести в порядок. Это не просто «убрать ветки». Это создание условий для точной и качественной работы.

Что входит в подготовку:

  • Расчистка. Убираем не только мусор, но и верхний плодородный слой почвы (дерн) в зоне будущей стройки. Он рыхлый, в нем органика — не лучшая подушка для фундамента.
  • Выравнивание. Площадку нужно спланировать в горизонт. Это упростит разметку и дальнейшие работы. Перепады высот компенсируем не подсыпкой под фундамент, а срезкой бугров.
  • Изучение грунта. Самый важный и часто игнорируемый пункт! Желательно понять, что у вас под ногами: песок, глина, суглинок? Каков уровень грунтовых вод? От этого зависит глубина и ширина фундамента. Иногда нужны геологические изыскания.
  • Разметка. Переносим план дома с бумаги на землю. С помощью колышков, шнура и лазерного нивелира отмечаем внешний и внутренний контур всех стен. Это «рисунок» будущего фундамента.
  • Земляные работы. Копаем траншею по намеченным линиям. Глубина — ниже промерзания грунта или по расчету для малозаглубленного фундамента. Ширина — больше толщины будущей стены.
  • Подъездные пути. Заранее подумайте, как будет подъезжать миксер с бетоном и другая техника. Узкие ворота и хлипкие дорожки могут стать большой проблемой в день заливки.

Хорошая подготовка участка экономит время, деньги и нервы на всех последующих этапах. Согласитесь, обидно будет обнаружить, что фундамент кривой, потому что разметку делали «на глазок» под вечер.

Габариты имеют значение: определяем размер и форму фундамента

Ширина, глубина, высота цоколя — эти цифры не берутся с потолка. Они результат расчета. Первое, что нужно знать — какая нагрузка будет давить на фундамент. Считаем вес всех материалов дома: стены, перекрытия, крыша, отделка, мебель, снег зимой на крыше. Сумма в тоннах — отправная точка.

Выбираем форму

Классика — прямоугольное сечение ленты. Но бывают и трапециевидные подошвы (шире внизу) для слабых грунтов, и ступенчатые — для домов с перепадами высот на участке. Форма диктуется не эстетикой, а инженерией: как лучше распределить давление на грунт.

Определяем размеры

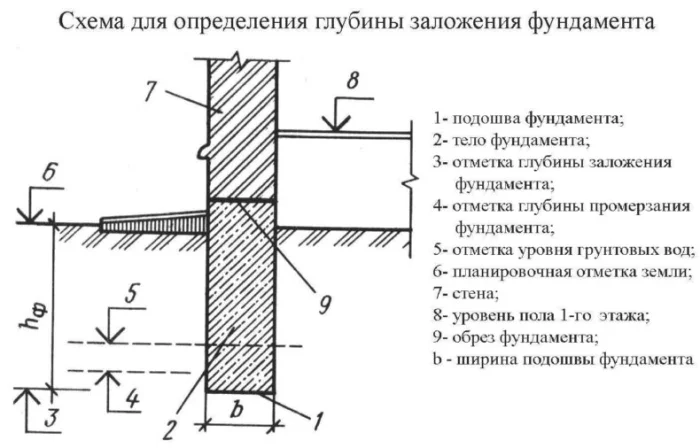

Глубина — главный параметр. Для пучинистых грунтов (глина, суглинок) ленту заглубляют ниже уровня промерзания в вашем регионе (например, 1.6 м для Подмосковья). Для непучинистых (песок) или при использовании утепленной отмостки и дренажа можно делать малозаглубленный фундамент (0.5-0.7 м). Ширина ленты должна быть минимум на 10 см шире стены, но чаще ее рассчитывают, исходя из несущей способности грунта.

Не забываем про бюджет и логистику. Можно запроектировать супер-фундамент толщиной в метр, но стоит ли он таких затрат для одноэтажного бревенчатого дома? Расчет должен быть разумным.

Разметка: рисуем дом на земле

Это искусство точности. Любая ошибка здесь приведет к кривым стенам. Участок уже очищен, можно приступать.

Вынос осей и границ

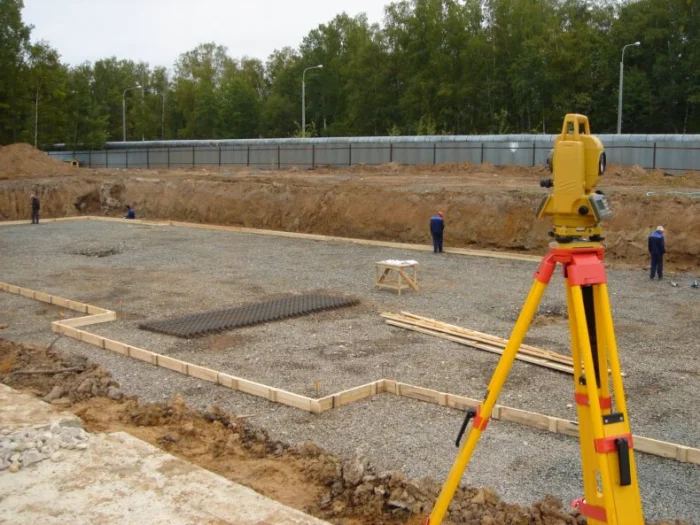

Отталкиваемся от какого-либо постоянного ориентира (граница участка, столб). С помощью теодолита или, на худой конец, метода египетского треугольника (3-4-5) выносим на землю первый угол дома. От него, используя рулетку и угольник, размечаем весь периметр. Обязательно проверяем диагонали прямоугольников — они должны быть равны! Это гарантия прямых углов.

Обноска — наш главный помощник

Чтобы шнурка, обозначающая границу траншеи, не мешала работе экскаватора и не провисала, используют обноску. Это столбики с прибитыми горизонтальными планками, вынесенные за пределы будущей траншеи на 1-2 метра. На них переносят все разметочные оси и высотные отметки. Теперь шнурку можно в любой момент натянуть между обносками и получить идеальные линии для копки.

Проект: почему нельзя строить без плана

Этап проектирования Что в него входит Сколько времени занимает
Сбор нагрузок и расчет — Подсчет веса всех конструкций дома и эксплуатационных нагрузок.
— Определение типа и глубины заложения фундамента.
— Расчет ширины подошвы и сечения арматуры.
от нескольких дней до недели
Разработка чертежей — Создание плана фундамента с размерами и привязками.
— Чертежи армирования: схема укладки стержней, хомутов.
— Спецификация материалов (марка бетона, диаметр арматуры и т.д.).
от недели до месяца
Согласование (при необходимости) — Подготовка пакета документов для получения разрешения на строительство (если дом капитальный).
— Согласование в местной архитектуре или других органах.
от двух недель до двух месяцев

Проект фундамента — это не бюрократическая формальность, а техническое задание для строителей. Без него вы действуете вслепую.

На первом этапе инженер считает, сколько весит ваш дом и как этот вес давит на грунт. Это определяет, насколько мощным должен быть фундамент. Грунт слабый? Придется делать ленту шире или глубже.

Потом появляются чертежи. Самый главный — схема армирования. Она показывает, сколько прутьев, какого диаметра, как и куда укладывать. Это инструкция по сборке стального скелета.

Третий этап — прохождение официальных процедур, если дом будет стоять на кадастровом учете. Без согласованного проекта могут быть проблемы с подключением коммуникаций и продажей дома в будущем.

Хороший проект учитывает не только вес дома, но и особенности грунта, уровень вод, сейсмику (если есть) и даже то, как будет вести себя фундамент зимой. Экономить на проекте — значит переплачивать за лишний бетон или, что хуже, рисковать целостностью дома.

Выбор материалов: из чего делать ленту

Основной материал — бетон. Но и здесь есть варианты. А еще есть арматура, опалубка, гидроизоляция...

Самые распространенные варианты:

  • Монолитный бетон. Король жанра. Заливается прямо на месте в опалубку. Дает максимальную прочность и монолитность. Используют бетон класса не ниже B22.5 (М300).

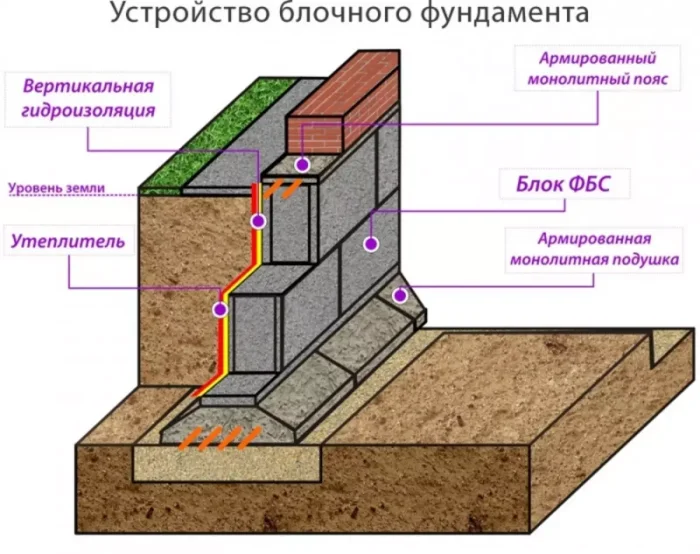

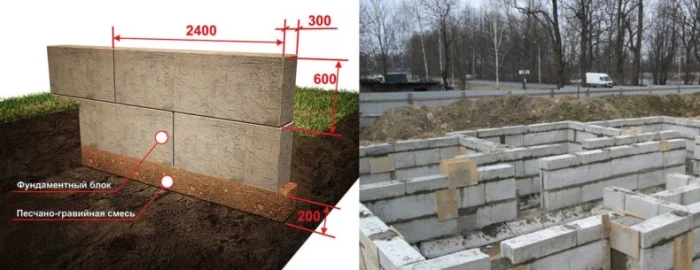

  • Фундаментные блоки (ФБС). Готовые бетонные «кирпичи». Монтаж быстрее, но требует крана. Швы между блоками — потенциальное слабое место для протечек, нужна хорошая гидроизоляция. Проигрывает монолиту в целостности.
  • Кирпич. Сегодня почти не применяется для подземной части из-за низкой влагостойкости. Может использоваться для цоколя поверх монолитной бетонной ленты.
  • Бутобетон. В траншею укладывают крупный камень (бут) и заливают его бетоном. Экономия цемента, но требуется больше ручного труда и сложно армировать.

Для 99% случаев частного строительства оптимален монолитный железобетон. Он надежен, технологичен и дает свободу в плане формы. Выбор блоков часто продиктован лишь желанием сэкономить время, но стоит ли эта экономия?

Закупка и логистика: чтобы всё было вовремя

Строительство — это не только работа, но и грамотное снабжение. Материалы должны приехать в нужном количестве, в нужное время и в нужное место.

  • Составляем спецификацию. Из проекта выписываем всё: кубометры бетона, тонны арматуры, метры доски для опалубки, рулоны гидроизоляции. Плюс 5-10% на непредвиденное.
  • Ищем поставщиков. Сравниваем цены, условия, репутацию. Для бетона критично расстояние от завода до участка — раствор не должен «схватиться» в миксере по дороге.
  • Заказываем с запасом. Особенно это касается бетона. Лучше договориться о возможности долива или недолива машины. Арматуру часто режут и гнут на месте, но можно заказать готовые карты.
  • Продумываем разгрузку и хранение. Где сложить арматуру? Куда поставить бетоновоз? Где хранить доски? Всё должно быть под рукой, но не мешать проезду и работе.
  • Согласовываем график. Бетон нельзя залить «когда-нибудь». Его привозят по звонку, и к его приезду опалубка и арматура должны быть готовы на 100%.

День заливки — самый ответственный. Представьте: приехали три миксера, а опалубка разваливается или арматура не готова. Деньги за бетон горят, а исправить ничего нельзя. Организация — это половина успеха.

Работа с арматурой: создаем стальной скелет

Бетон крепок на сжатие, но боится изгиба. Арматура берет на себя растягивающие нагрузки, спасая фундамент от трещин. Это самый ответственный подготовительный этап.

Выбор и подготовка

Используем стальную арматуру периодического профиля (рифленую) класса А400 (А-III). Диаметр рабочей продольной арматуры — обычно 12-16 мм. Ее нарезают болгаркой или специальными ножницами по размерам из проекта.

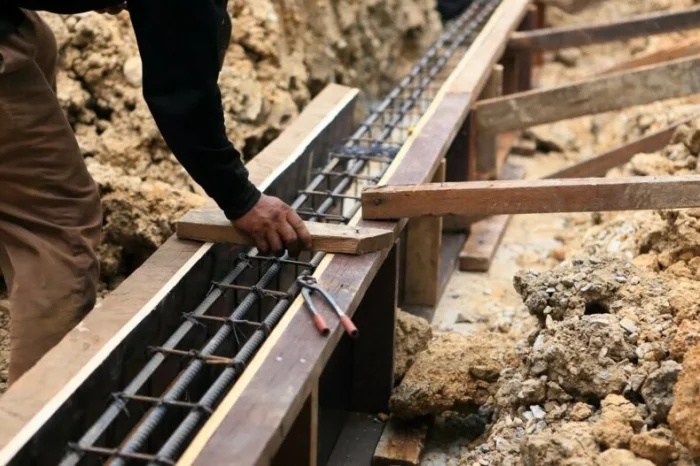

Вязка каркаса

Арматуру не сваривают (сварка ослабляет металл в точках нагрева), а вяжут отожженной проволокой или пластиковыми хомутами. Собирают каркас в виде прямоугольных «клеток». Рабочие стержни (продольные) должны быть сверху и снизу — именно там возникают максимальные напряжения при изгибе. Их соединяют хомутами (поперечными и вертикальными стержнями) с шагом 30-50 см.

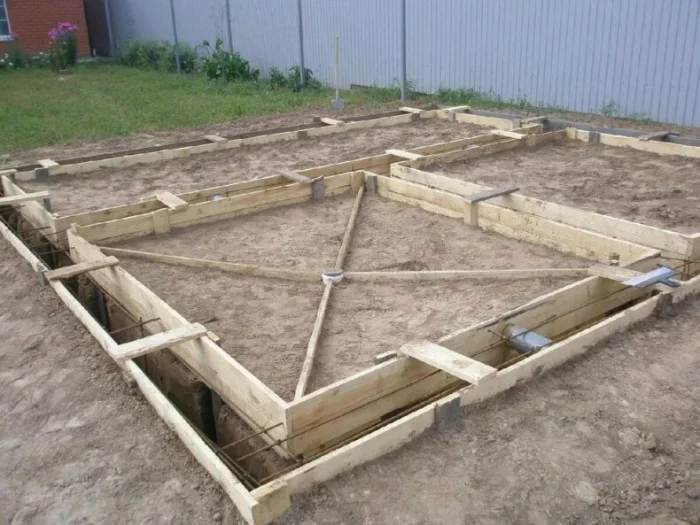

Установка в опалубку

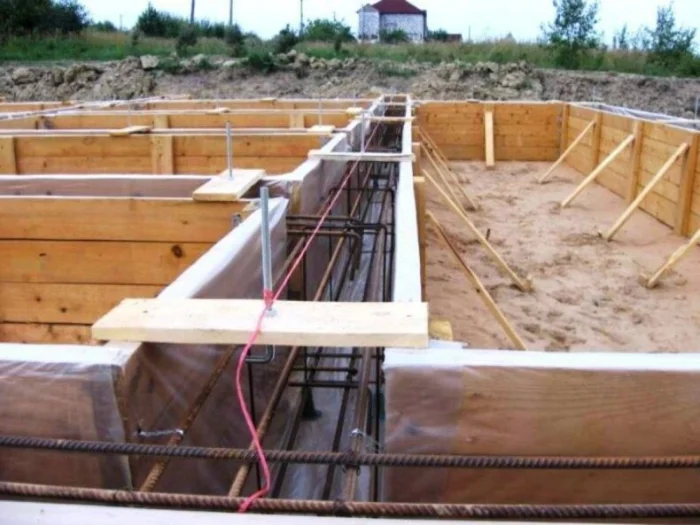

Готовый каркас опускают в траншею на специальные пластиковые фиксаторы («стульчики»), чтобы обеспечить защитный слой бетона снизу (5-7 см). Так арматура будет полностью утоплена в бетоне и не начнет ржаветь. Боковой защитный слой обеспечивается распорками между каркасом и опалубкой.

Правильно связанный каркас — жесткий и прочный. Если он шатается или касается земли, толку от него не будет. Это тот случай, когда кажущаяся мелочь (вязка каждой пересекающейся точки) определяет судьбу всей конструкции.

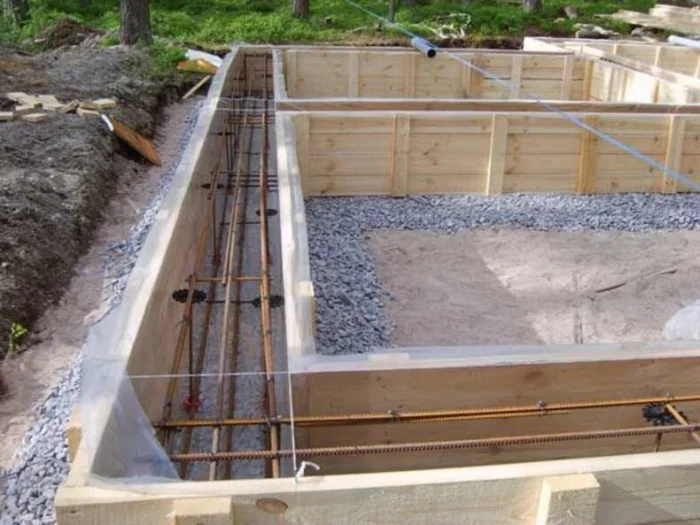

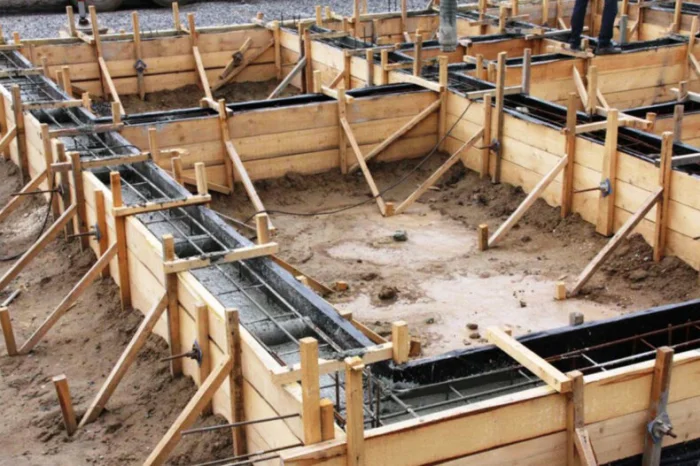

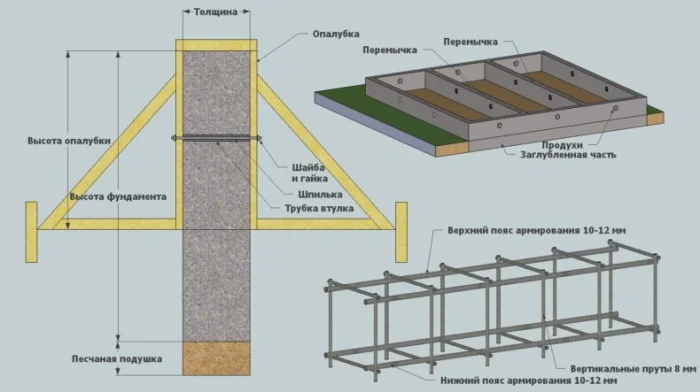

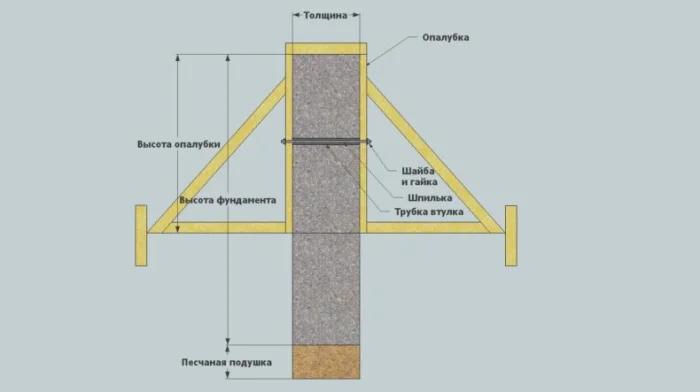

Опалубка: форма, в которую отольется прочность

Шаг Действие На что обратить внимание
1 Подготовка основания Дно траншеи должно быть ровным и уплотненным. Часто делают песчаную подушку.

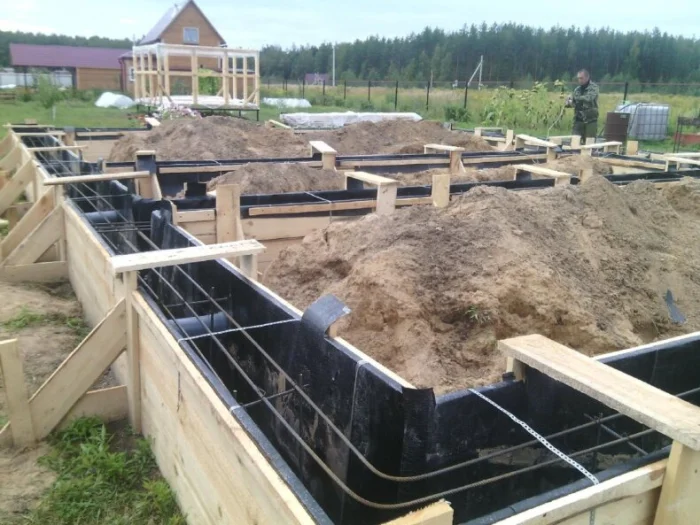

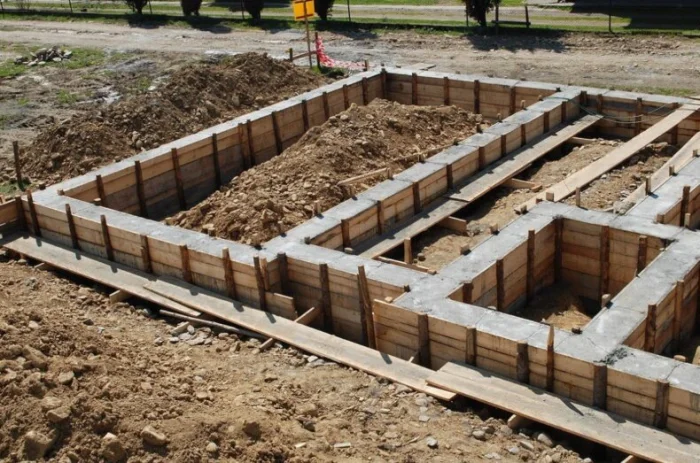

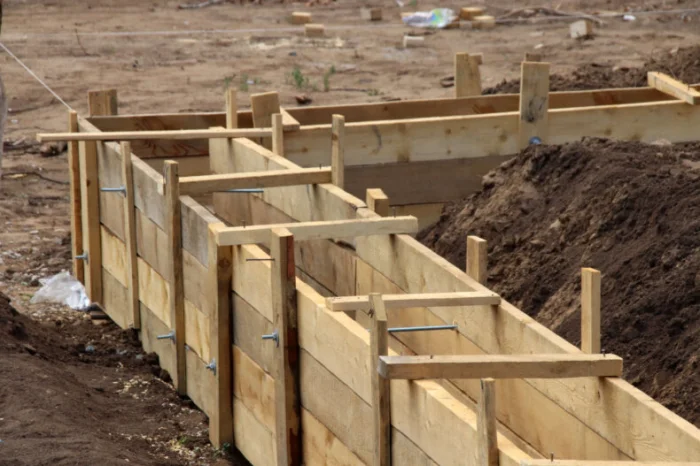

2 Монтаж щитов Щиты из доски, фанеры или спец. панелей выставляются строго по разметке. Важна вертикальность.
3 Укрепление и раскосы Опалубка должна выдержать давление тонн жидкого бетона. Ее укрепляют укосинами, стяжками, подпорками.

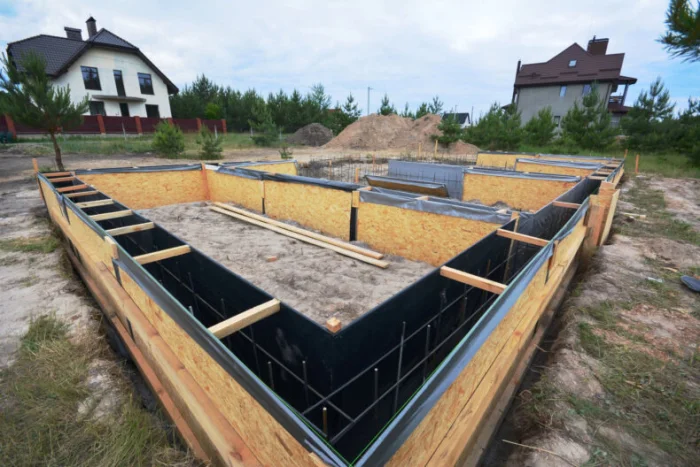

4 Гидроизоляция изнутри Внутренние стенки часто устилают полиэтиленом, чтобы бетон не цеплялся за доски и не терял влагу.
5 Проверка геометрии Проверяем уровни, размеры, параллельность стенок. Поправлять после заливки будет поздно.
6 Установка закладных Если нужны отверстия для коммуникаций, закладываем гильзы (трубы) до заливки бетона.

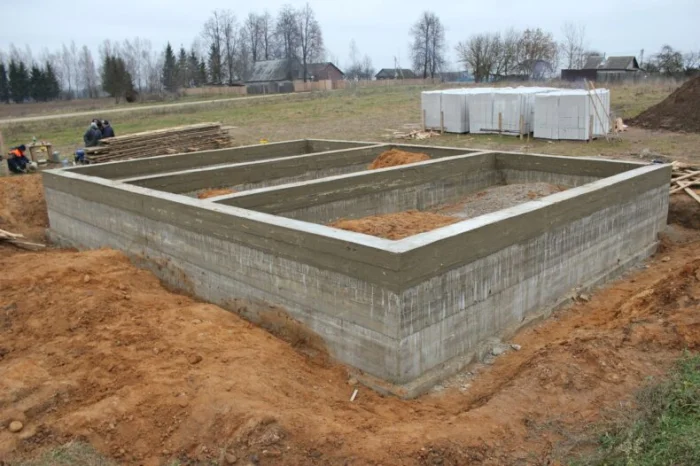

7 Демонтаж Снимают опалубку после набора бетоном достаточной прочности (не менее 50% от проектной).

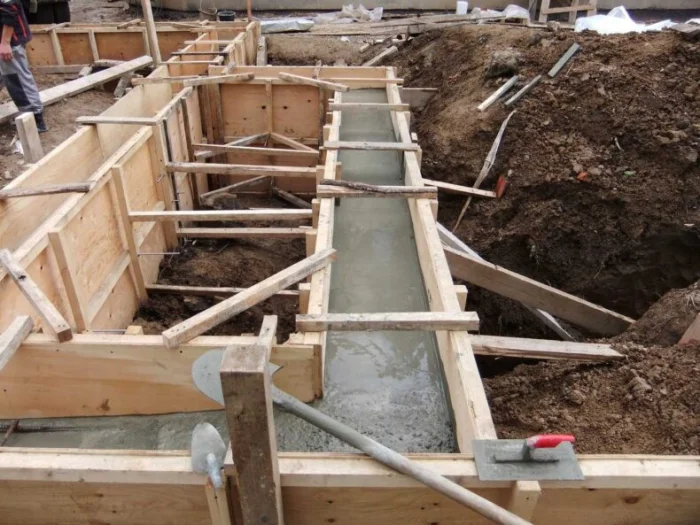

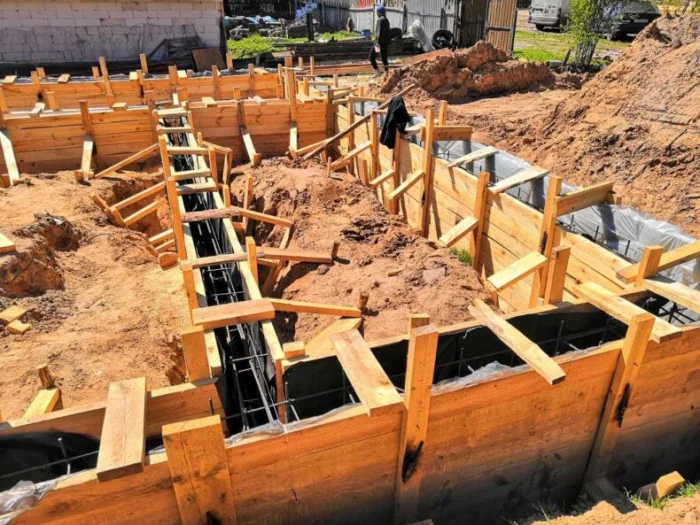

Заливка бетона: кульминация всего процесса

Этап Что делаем Ключевые моменты
Подготовка Проверяем опалубку и арматуру в последний раз. Договариваемся о точном времени приезда миксера. Всё должно быть готово на 200%. Остановить процесс заливки почти невозможно.
Заливка и уплотнение Бетон подают с лотка миксера или бетононасоса. Сразу же его уплотняют глубинным вибратором, чтобы выгнать воздух. Заливать нужно слоями по 40-50 см, не допуская расслоения смеси. Вибрация обязательна для однородности и прочности.
Уход за бетоном После схватывания поверхность укрывают пленкой, в жару поливают водой. Не даем ему быстро высохнуть. Бетон набирает прочность 28 дней. Первую неделю, особенно, важно сохранять влагу для химической реакции гидратации.

Гидроизоляция: щит от влаги

Бетон как губка впитывает воду. Замерзая, она расширяется и разрушает его изнутри. Гидроизоляция — обязательный этап для любого фундамента.

Выбор метода

Есть обмазочная (битумная мастика), наплавляемая (рулонные материалы на основе стеклохолста), проникающая (составы, кристаллизующиеся в порах бетона) и инъекционная гидроизоляция. Для ленты чаще комбинируют: вертикальные стенки обмазывают мастикой в 2 слоя, а горизонтальную поверхность фундамента под будущей стеной изолируют рулонным материалом.

Технология нанесения

Поверхность должна быть сухой и чистой. Трещины и раковины заделывают. Мастику наносят кистью или валиком, тщательно промазывая углы и стыки. Рулонный материал наплавляют горелкой с нахлестом полос. Важно сделать непрерывный контур, без пробелов.

Защита изоляции

Гидроизоляционный слой хрупкий. Его нужно защитить от повреждений при обратной засыпке грунта. Для этого используют профилированные мембраны, утеплитель ЭППС (который сам является гидроизолятором) или кирпичные стенки-прижимы.

Дешевая некачественная гидроизоляция — это деньги на ветер. Через год она отслоится или потрескается, и влага пойдет в стены. На этом экономить нельзя.

Дренаж: отводим воду от фундамента

Гидроизоляция защищает от капиллярной влаги. Дренаж — от напорной грунтовой и ливневой воды. Если участок влажный, с высоким УГВ, дренаж обязателен.

Типы дренажа:

  • Пристенный. Делается сразу после гидроизоляции, по периметру фундамента. Вода отводится по перфорированным трубам, уложенным в щебень, в коллекторный колодец.
  • Кольцевой (траншейный). Устраивается на расстоянии 1.5-3 метра от фундамента. Подходит для уже построенных домов.

Как делают пристенный дренаж?

  1. По периметру, чуть ниже подошвы фундамента, укладывают геотекстиль.
  2. На него насыпают слой щебня, укладывают дренажную трубу (с уклоном 2 см/м).
  3. Засыпают трубу щебнем, заворачивают геотекстилем.
  4. Трубы сводят в смотровые колодцы, а затем в коллекторный колодец, откуда вода откачивается или уходит самотеком.

Работающая дренажная система снимает гидростатическое давление на стены фундамента и существенно продлевает его жизнь. Это как система водоотведения для подземной части вашего дома.

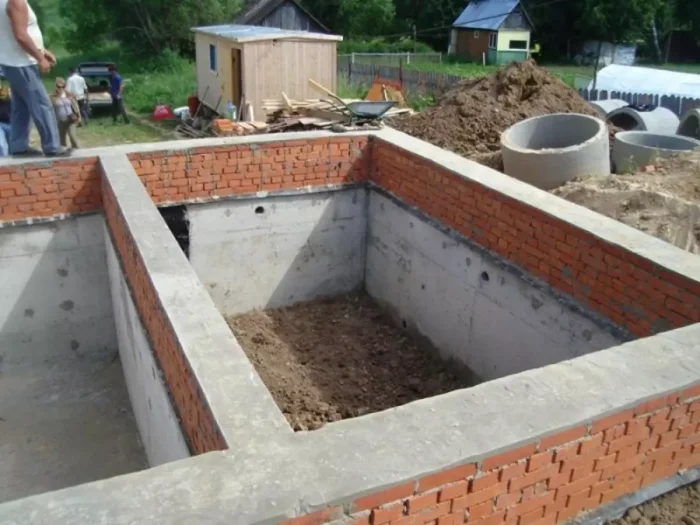

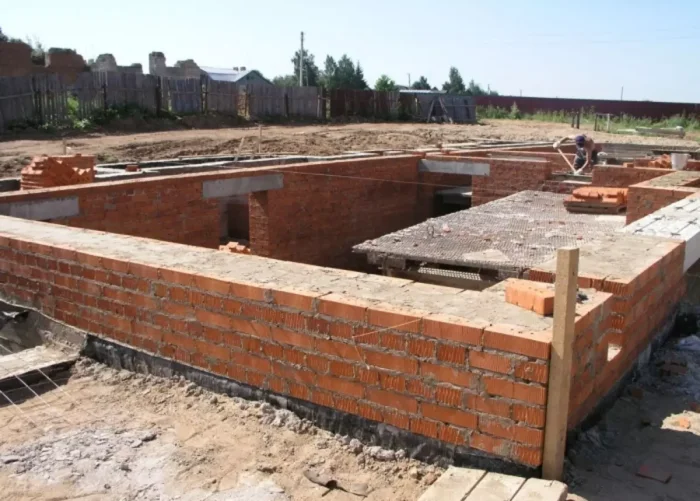

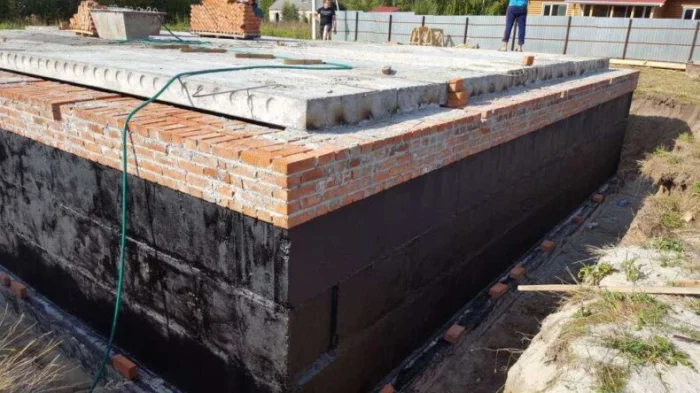

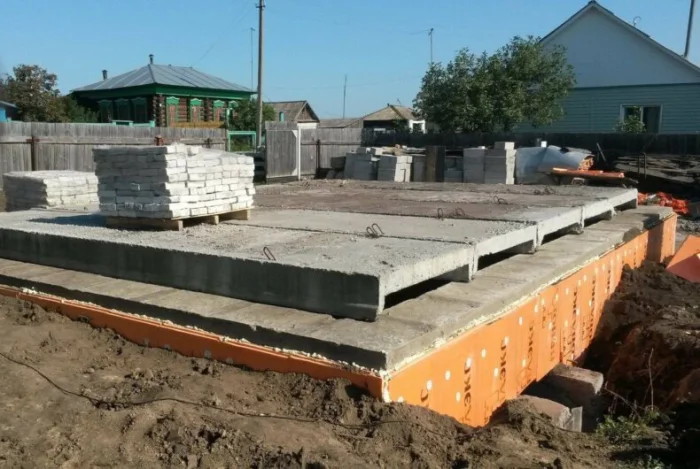

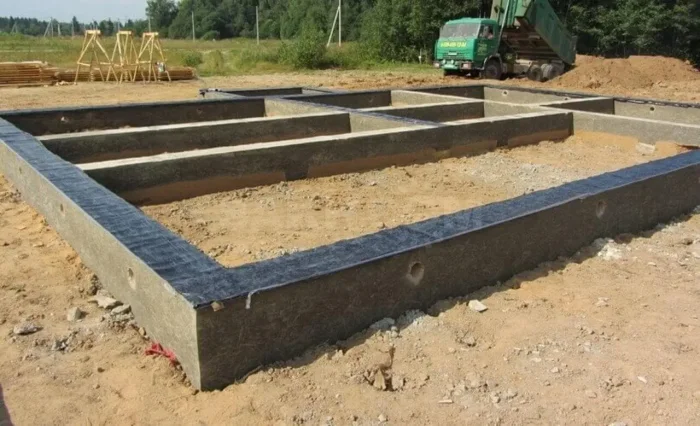

Галерея: как это выглядит в реальности
